Fußgängerzone in der Breiten Straße wird ab März 2022 sanier – EBL und TraveNetz erneuern Versorgungsleitungen – Stadt plant Erneuerung des Pflasters zwischen Mengstraße und Beckergrube

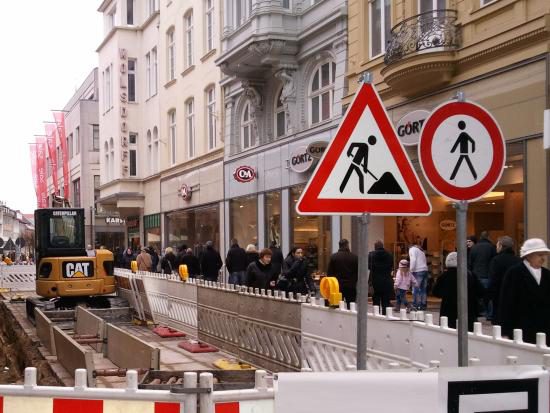

Symbolbild Breitestrasse / Freywald · Die Oberfläche in der Breiten Straße zwischen Mengstraße und Beckergrube wurde in der Vergangenheit immer wieder nur notdürftig ausgebessert. Lübecks Flaniermeile im Herzen der Innenstadt ist in einem schlechten Zustand: Abgeplatzter Plattenbelag, ein Flickenteppich asphaltierter Schadstellen im Pflaster sowie zahlreiche durch den Lieferverkehr entstandene Untiefen prägen das Bild. Unter diesen Voraussetzungen ist eine dauerhafte Gewährleistung der Verkehrssicherheit auch mit Blick auf den finanziellen Aufwand nicht mehr möglich. Gleichzeitig ist es das Ziel, im zentralen Bereich des UNESCO-Welterbes den öffentlichen Raum für Bewohner:innen und Besucher:innen deutlich aufzuwerten und damit die Aufenthaltsqualität zu verbessern.

Der Bereich Stadtgrün und Verkehr hat deshalb die Planungen aufgenommen, die Fußgängerzone im Jahr 2023 in diesem Bereich grundhaft zu sanieren und die Gestaltung entsprechend der zentralen Innenstadtachse vom Schrangen bis zum Klingenberg anzupassen. Um zugleich eine effektive Modernisierung dieses Straßenabschnitts für die kommenden Jahrzehnte durchzuführen, ist nicht nur eine neue Pflasterung notwendig. Hierzu gehört auch die Sanierung der alten Versorgungsleitungen der Entsorgungsbetriebe Lübeck (EBL) sowie der TraveNetz aus den fünfziger Jahren. Nur so lässt sich verhindern, dass in den kommenden Jahren erneute Baumaßnahmen notwendig werden.

Vor diesem Hintergrund erfolgte eine enge Abstimmung mit den EBL und der TraveNetz, die sich bereit erklärt haben, die Sanierung ihrer Versorgungsleitungen vorzuziehen. Somit werden jetzt ab März 2022 Strom-, Wasser-, Abwasser- und Gasleitungen erneuert sowie moderne Glasfaserkabel für ein zukunftsfähiges Internet verlegt. Im Herbst 2022 werden die Oberflächen für den Weihnachtsmarkt provisorisch wieder hergestellt.

Im Jahr 2023 soll dann abschließend die Pflasterdecke dem bereits modernisierten Teil der Breiten Straße angepasst und mit modernen Beleuchtungsanlagen ausgestattet werden. Das Ende der Baumaßnahmen ist für Herbst 2023 geplant

Während der Baumaßnahmen werden alle Häuser und Geschäfte jederzeit erreichbar sein. Auch der Lieferverkehr ist weiterhin möglich. Um den Weihnachtsmarkt 2022 auch im Bereich Breite Straße realisieren zu können, wird die Oberfläche über die Wintermonate provisorisch verschlossen. Während der Bauzeit werden die Mitarbeitenden vor Ort für alle Fragen und Sorgen der Bürger:innen und Anliegenden ein „offenes Ohr“ haben.

Die Baumaßnahme im Zeitplan

Die EBL starten Anfang März bis Ende April 2022 mit der Sanierung der Hausanschlussleitungen und dem Einbau von Abwasserkontrollen. Hierzu werden einzelne Baugruben hergestellt, die den Einbau einer Abwasserkontrolle und die Sanierung der Anschlussleitungen in geschlossener Bauweise ermöglichen.

Anfang Mai beginnt die gemeinschaftliche Erneuerung der Versorgungsleitungen in der Breiten Straße. Während die EBL die Sanierung der öffentlichen Entwässerungsanlagen fortsetzt, beginnt die TraveNetz mit der Erneuerung von Strom-, Wasser- und Gasleitungen. Ende September/Anfang Oktober 2022 erfolgt der Umschluss des Wasserkreuzes in der Beckergrube/Paffenstraße. Gleichzeitig werden bis etwa Mitte Oktober 2022 zudem die Glasfaserleitungen durch die Telekommunikationsträger verlegt sowie die Beleuchtungskabel durch den Bereich Stadtgrün und Verkehr erneuert.

Mit der Erneuerung der Oberfläche in der Fußgängerzone soll im Frühjahr 2023 gestartet werden. Geplant ist die Fortsetzung des Plattenbelags aus dem Abschnitt Sandstraße bis Mengstraße, so dass sich in der Fußgängerzone anschließend ein einheitliches Bild ergibt. Gleichzeitig wird der Aufbau verstärkt, um Absenkungen und Schäden durch den Lieferverkehr vorzubeugen. So werden großformatige Platten im Bereich der Fahrspur und die kleineren Granitrechteck-Pflastersteine im Randbereich eingesetzt. Parallel erfolgt bis Herbst 2023 auch die Erneuerung der Beleuchtungsanlagen.

Erhalten bleiben sollen die jetzigen Linden, die während der gesamten Baumaßnahme vor Schädigungen geschützt werden. Zur Gestaltung des Raumes erfolgt zeitnah eine gesonderte Vorstellung und Diskussion der Vorschläge im Bauausschuss.

Baumaßnahme Mengstraße

Nach Abschluss der Arbeiten in der unteren Mengstraße wird die Sanierung im oberen Teil fortgesetzt: zwischen der Breiten Straße und Schüsselbuden ab Herbst 2022 sowie zwischen Blocksquerstraße bis Schüsselbuden ab Herbst 2023. Diese Baumaßnahme erfolgt in enger Koordination mit der Sanierung der Breiten Straße. Beteiligt sind die Entsorgungsbetriebe Lübeck, Travenetz GmbH, Telekom sowie der Bereich Stadtgrün und Verkehr. Erneuert werden die Wasser- und Stromleitungen, die Telekommunikationsanlagen und die öffentliche Beleuchtung. Gleichzeitig erfolgt die Umstellung von der Mischkanalisation auf die Trennkanalisation in Schmutz- und Niederschlagswasser. Alle Leistungsträger befinden sich in enger Abstimmung, um die Behinderungen für die Anwohner:innen so gering wie möglich zu halten. Detaillierte Informationen zum Zeitplan und Ablauf werden rechtzeitig vor Baubeginn veröffentlicht.

Weitere Informationen zum aktuellen Stand der Baumaßnahme sind online abrufbar unter www.luebeck.de/BreiteStrasse.+++
